基坑邊坡支護施工技術要點

所屬欄目:項目管理論文 發布日期:2010-08-19 09:23 熱度:

  摘要:在基槽施工過程中如不能控制好邊坡土方的穩定,在施工過程中會造成土方的坍塌,影響工程進度,甚至會造成人員傷亡,選擇好的施工方法是各施工單位首要的選擇。
  關鍵語:邊坡支護;土釘墻
  1.工程概況
  馬鋼生產指揮中心建設地點位于馬鞍山市開發區(未來的城市核心區)規劃用地的東南部邊緣地帶,基地由湖東路、九華路、太白路和銀杏路四條城市道路圍合而成,北距馬鞍山市政廣場(市政公園)約1公里,西臨規劃的市中心金融中心,南面九華路以南是城市公園,并隔永豐河與市經濟技術開發區相望,地理位置優越。
  2.施工準備
  本支護工程為臨時性工程,基坑有效深度為-9.85m,基坑側壁安全等級為二級。基坑四周環境條件較好,所以基坑南側、西側及基坑輔樓、裙樓北側(1—1剖面)采用1:2自然放坡,50*50網眼鋼板網素噴60mm厚C20砼護面;基坑主樓北側、東側(11---11剖面)采用鉆孔(邊坡坡度i=1:1)土釘墻進行支護。

  (1—1剖面)

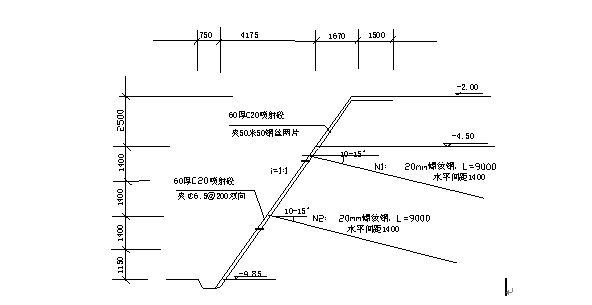

  (11---11剖面)
  2.1技術準備工作
  2.1.1制定各工序技術措施,組織技術交底。
  2.1.2做好工料分析。
  2.2施工機械設備準備

  2.3生產準備工作
  2.3.1施工前落實場地下管線分布情況,施工時做好管線交底。
  2.3.2對支護周邊進行調查,了解地下障礙物及各種市政管溝情況。
  2.3.3將施工所用的鋼筋等材料提前進入,及時進行加工。
  2.3.4對進場的機械設備重新進行檢查,保證能夠正常運轉;對施工所用的工具進行檢查,確定其數量和質量達到施工要求。
  2.3.5施工用水量主要為注漿、噴射混凝土用水,一般流量即能滿足。
  2.4材料準備
  2.4.1作好現場材料計劃
  認真核實施工方案,及時準確地編制施工預算列出明細表。根據施工進度計劃的要求施工預算材料分析,編制建筑材料需用量計劃,為制定材料采購計劃施工備料,確定倉庫和堆場面積,以及組織運輸提供依據。
  2.4.2作好材料調配
  項目經理部要統一組織協調好各部門,保證材料、設備的規格、型號、性能等技術指標明確、數量準確并做到材料調配合理。
  3.土釘墻施工參數的設定
  根據地質勘查報告以及工程情況,土釘一般參數設定如下:
  根據基坑周圍環境,土釘墻按90°坡角考慮。
  土釘鉆孔直徑采用150mm。
  土釘傾角約10至15°。
  混凝土噴面鋼筋選用50*50鋼絲板網,坡面網上下段搭接長度350mm,面層厚度為60mm,材料選用C20細石砼。
  邊坡支護的面層深入基坑底部以下0.1m,基坑頂部設置寬度為1.5m的細石砼護頂。
  4.施工
  4.1工藝流程
  挖土并修整邊坡(自上而下分層分段進行)→噴射底層面層→成孔→土釘制作安裝→注漿→封閉孔口→綁扎鋼絲網→復噴表層砂漿層至設計厚度→下層土方開挖。
  4.2基坑開挖

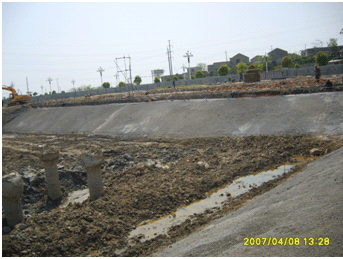

  開挖前,測定出上口線、下口線,固定標高樁,土釘墻支護部分土方采用1:1的放坡系數:東、南、西坡采用1:2的放坡系數放坡,坡面采用素噴C20砼。當土方開挖離坑底20cm時采用人工修整坑底,用水準儀抄平,邊抄平邊修整至設計標高。
  土方挖運和噴砼護壁是一條流水線的不同工序,必須緊密結合,在不運土的情況下,安排挖機進行修邊坡,配合好支護工作。
  大面積基坑開挖,由于地表層的滯水和深層的滲水及降雨,會造成基坑大量積水。這些水如不及時排出勢必影響工作,所以在坑的四周、坑內每隔30m挖一條積水溝和相應的積水坑。每一層開挖基本上做積水溝與積水坑連成網絡,并及時將積水抽出坑外
  土釘支護按設計規定分層、分段開挖,做到隨時開挖,隨時支護,隨時噴混凝土,在完成上層作業面的土釘與噴射面層以前,不得進行下一層土的開挖。作業過程中,與土方開挖配合十分重要,嚴防土方開挖超范圍和超挖,否則易造成事故。

  4.3噴射第一道面層
  每步開挖后應盡快做好面層,即對修整后的邊壁立即噴上一層薄混凝土。若土層地質條件好的話,可省去該道面層。
  4.4成孔:鉆孔機具采用螺旋鉆,鉆孔直徑為150mm,鉆孔深度按設計要求。鉆孔時要保證位置準確,鉆進時,應比設計深度深100~200mm,以防深度不夠。
  4.5設置土釘鋼筋:土釘材料統一選用Ф20螺紋鋼筋,鋼筋接長采用對焊。為保證鋼筋在孔中的位置,在鋼筋上每隔2~3m焊置一個定位架。鉆孔完畢后立即安插土釘,防止塌孔。
  4.6注漿:土釘為注漿式,注漿材料水灰比為0.45的水泥漿,灌漿材料強度不得低于M10。注漿采用重力注漿。水泥漿液試塊強度應大于25Mpa,整個灌漿過程應在5分鐘內結束。
  灌漿壓力一般為0.45~2.0Mpa。采用封閉壓力灌漿和二次壓力灌漿。
  4.7噴射面層
  噴射第二道面層。在噴射面層之前,先按設計要求綁扎、固定鋼絲網。面層內的網片應牢固固定在邊壁上并符合設計規定的保護層厚度要求。網片可用插入土中的鋼筋固定,但在噴射面層時不應出現振動。
  土釘與面層網的連接可通過鋼筋固定。
  噴射面層前,應對機械設備、風、水管路和電路進行全面檢查和試運行。為保證噴射厚度達到均勻的設計值,可在邊壁上隔一定距離打入一段垂直短鋼筋作為厚度標志。噴射面層的射距宜保持在0.6~1.0m范圍內,并使射流垂直于壁面。
  噴射的路線可從壁面開挖層底部逐漸向上進行,但底部網搭接長度范圍以內先不噴,待與下層鋼絲網搭接綁扎之后再與下層壁面同時噴射。
  面層接縫部分做成45°角斜面搭接。一次噴射厚度60mm,且接縫錯開。接縫在繼續噴射之前應清除浮漿碎屑,并噴少量水濕潤。

  4.8監測
  在支護施工階段,使用經緯儀對基坑土方進行監測(基坑開挖完后在槽邊坡中每50米設一監測點)由專人每天監測不少于兩次,基坑開挖完成后,變形趨于穩定的前提下,可適當減少檢測次數,施工監測過程應持續至整個基坑回填結束,支護工作退出為止。
  在基坑邊坡中間頂部設置變形觀測樁,土釘墻變形監測采用經緯儀測墻頂水平位移,使用水平儀監測土釘墻整體沉降狀態。
  注:
  1.基坑施工中當變形超過預警值(水平位移30mm、連續3d水平位移速率5mm/d)繼續呈增大趨勢且不可收斂時,采取坑內回填土方反壓直至變形穩定之后再采取坡頂卸載、被動區加固、增加預應力錨桿等措施。
  2.基坑使用期間嚴禁坡腳長期被水浸泡,坡頂4米范圍內不得有大量積水。
  3.基坑使用期間嚴禁人為破壞。
  4.基坑工程是動態設計、信息施工的過程,當施工過程中發現與地質報告不符的土質、未知的地下障礙物或管線、基坑開挖深度及邊線的變動、坡頂超載、增設塔吊、增設積水井、改變排水溝等應及時反饋設計方,以便進行方案變更修改。
  5、結論
  通過邊坡防護,有效的控制了邊坡土方坍塌,保障了工程進度和人員安全,此方法是成功的,其他類似工程可參此方法進行施工。

  搜論文知識網致力于為需要刊登論文的人士提供相關服務,提供迅速快捷的論文發表、寫作指導等服務。具體發表流程為:客戶咨詢→確定合作,客戶支付定金→文章發送并發表→客戶接收錄用通知,支付余款→雜志出版并寄送客戶→客戶確認收到。鳴網系學術網站,對所投稿件無稿酬支付,謝絕非學術類稿件的投遞!

文章標題:基坑邊坡支護施工技術要點

轉載請注明來自:http://www.anghan.cn/fblw/jingji/xiangmu/1049.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 黄大片日本一级在线a | 久久久久综合中文字幕 | 欧美一级高清片欧美国产欧美 | 国产一区二区在线不卡 | 黄色在线观看国产 | 国产精品污视频 | 久久成人免费网站 | 黄色毛片在线观看 | 国产精品线在线精品 | 精品不卡| a久久久久一级毛片护士免费 | 国产精品免费aⅴ片在线观看 | 国产亚洲精品不卡在线 | 欧美亚洲一区二区三区四 | 成人免费真人毛片视频 | 久久久不卡国产精品一区二区 | 美女黄网站人色视频免费国产 | 亚洲图片二区 | 91在线激情在线观看 | 真实国产乱子伦对白视频37p | 国产尻逼视频 | 日本人与黑人做爰视频网站 | 久久不雅视频 | 久久青娱乐 | 免费网站看v片在线成人国产系列 | 国产特黄特色一级特色大片 | 免费欧美在线视频 | 欧美成人一区二区三区在线电影 | 日韩精品视频免费观看 | 精品国产福利在线观看网址2022 | 性网站在线 | 青草国产在线观看 | 亚洲国产综合视频 | 国产在线视频99 | 成熟女性毛茸茸撒尿厕所 | 日本一二三精品黑人区 | 欧美日韩亚洲国内综合网香蕉 | 国产亚洲精品精品国产亚洲综合 | 欧美成人a级在线视频 | 欧美一区二区三区性 | 美女黄页在线观看 |
