關于事故管段并網供合格水的調研分析

所屬欄目:水力論文 發布日期:2010-09-01 15:06 熱度:

  摘要:按照國家相關施工規范要求,新鋪設給水管道應進行兩次沖洗化驗完畢后,方可并入原有管網,為了防止渾水事故的發生,本文提出除了施工規范要求的再次沖洗以外,在并網后還應增加一次沖洗化驗,以確保供水的本質。本文著重對并網前后的沖洗方案及水力參數計算進行研究闡述。
  關鍵詞:沖洗;并網;渾水事故;給水管線;沖洗流速的保證

  一、概述
  在給水管道尤其是大口徑(直徑大于等于800毫米)管道鋪設完成后,應按照規定進行水壓試驗,合格后進行沖洗消毒,之后申請停水,與原有管線并網供水。在新出版的給水排水管道工程施工及驗收規范(國標GB50268-2008)的9.5章節給水管道沖洗與消毒中,對新鋪設的給水管道沖洗消毒有如下要求(節選):
  1、排水管道已安裝完畢,并保證暢通、安全;沖洗管段末端已設置方便、安全的取樣口;
  2、管道沖洗分兩次進行,即沖洗和沖毒兩部分。第一次沖洗應用清潔水沖洗至出口水樣濁度小于3NTU為止,沖洗流速應大于1.0m/s。管道第二次沖洗應在第一次沖洗后,用有效氯離子含量不低于20mg/L的清潔水浸泡24h后,再用清潔水進行第二次沖洗直至水質檢測、管理部門取樣化驗合格為止。
  在實際工作中,新鋪設的給水管道進行過沖濁和沖毒這兩次沖洗合格之后,多次發生過并網后的渾水事故,既然新管道都干凈了,為什么會有渾水事故呢?本文提出一個新的觀點:為防止渾水事故的發生,除了對新鋪設管道進行兩次沖洗之外,在停水并網后還應進行一次并網后沖洗,下面進行詳細論述。
  二、并網后渾水事故的原因分析
  對歷史上的渾水事故進行分析后,認為渾水形成無外乎以下三種原因:
  1、新鋪設的管道不潔,管道內有未被清掃沖洗出的泥水雜物,這是渾水產生的主要原因,按照經驗數據分析,70%以上的渾水都是由于這種原因產生的。
  2、在停水并網過程中有泥水雜物進入管道且未被清掃干凈,這也是主要產生渾水的原因,約占20%左右。
  3、原有管道多年未沖洗,積垢嚴重,停水后積垢脫落,形成污染源,這種現象比較少,約占10%左右。
  理論上說,1千克的泥土如均勻分散到1000立方水體中時,水體的濁度會增加1毫克/升,3千克的泥土足以使1000立方的潔凈水體從合格到不合格,也就是常說的渾水事故。
  另外,在中國很多地區,尤其是很多大中城市的供水供應的屬于供水管理部門,而新鋪設的給水管道在停水并網中,恰恰牽涉到以上兩個各部門,由于管理上存在交叉,工作中存在職責不清,從客觀上也增加了渾水事件的風險。
  對于以上原因逐一進行分析,根據歷史經驗可以認為最容易解決的是第一類原因,只要按照施工規范進行有效的清掃、沖洗、消毒,完全可以解決新敷設的管道內部不潔的問題。對于第二種原因,可以參照第一種解決辦法,在停水過程中進行徹底的清掃,確保接攏部分管道內部的清潔,也完全可以解決。而對于第三種原因就必須具體問題具體分析了,原則上在可能的前提下,應在停水接攏后恢復供水前,將新老管道一并進行沖洗,化驗合格后一同并網。
  三、計算原理及水力公式的應用
  按照規范的要求,對于新埋管道,沖洗流速不小于1.0m/s,必須進行連續沖洗。但是現實的存在問題是:現場情況千變萬化,不太可能安裝流量儀等精密儀器,為了達到規范要求的沖洗流速,應如何設置沖洗口,又如何知道管道內的流速達到規范要求值呢?按照規范要求和經驗分析,應按照以下原則進行:
  1、對于沖洗口的設置,原則上應布置在新鋪管道的末端,沖洗管的口徑應為主管道的1/3左右,盡量靠近河道等處,確保沖洗口達到無障礙敞口流形式進行沖洗,這樣可以講管道內異物順利沖出。
  2、為了便于采樣化驗,應在沖洗口設置水質采樣點。為便于進行水力計算,應在沖洗口前安裝壓力表,通過調節進水閥門和沖洗閥門來調節沖洗流速,達到徹底沖洗的目的。
  按照以上原則設置完畢后,在現場不能提供流量儀的情況下,可以進行簡化的水力計算:假設只設置一個圓形短管管嘴出流的公式計算如下:
  在沖洗口壓力H1(通過已安裝的壓力計獲得)已知后,即可求出沖洗管出口流速:
  其中:
  H1為出口處壓力,單位為米;
  μ為圓口系數,取0.82;
  V1為沖洗管出口處流速,單位為米/秒;
  G為重力加速度,取9.8米/秒2。
  對于沖洗口流量,則有公式:
  其中:
  D1為沖洗管直徑,單位為米;
  Q1為沖洗管流量,單位為米3/秒。
  對于相應的主管道流量,則有公式:
  其中:
  D0為主管直徑,單位為米;
  Q0為主管道內流量,單位為米3/秒
  V0為沖洗管出口處流速,單位為米/秒。
  由于只有一個沖洗口,水流是連續流,可以認為沖洗支管流量即為沖洗主管道的流量,則有公式:
  將公式(1)、(2)、(3)代入公式(4)進行換算,則有公式:
  這樣,就可以根據已知條件計算出新埋設主管道的沖洗流速,通過調節進出水閥門,計算分析是否達到規范要求,即V0>=1米/秒。
  下面根據某市主干道給水管道工程的實例進行計算分析:

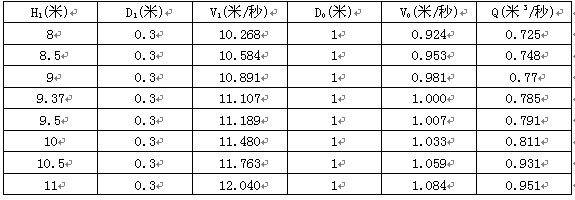

  現主干道上已新敷設直徑1000毫米的球墨鑄鐵管,管道末端已設置直徑300毫米的沖洗口,安裝了壓力計并設置了水質采樣點管道內部清掃完畢,完成壓力試驗和兩次沖洗及消毒工作,均符合規范要求。在停水接攏后,對接攏點內部進行徹底清掃,為避免并網后產生渾水事故,擬對其進行并網后的沖洗。通過調節進水閥門的開啟,按照公式(1)(2)(3)(5)進行計算可以得出沖洗口壓力H?在8至11米波動時,對應1000毫米主管道的流速,如下表(小數點后保留三位):
  由上表可知,隨著出口端壓力的上升,出口流速不斷加快,流量也不斷增加,經過試算法得出當出口端的壓力在9.36米時,主管道的沖洗流速剛剛達到1米/的規范要求(表中灰底底部分)。
  在實際工作中,為了便于現場控制,可以根據不同主管道口徑和不同的沖洗管口徑進行列表計算,可以直接將主管道流速V?設為1米每秒,求出不同狀態下沖洗口壓力的臨界值,對公式(5)進行換算,則有公式:

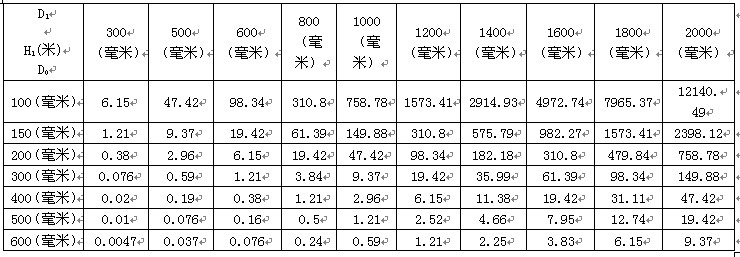

  根據公式(6)可以對300毫米至2000毫米的不同主管道,以及的相應的100毫米至600毫米的沖洗口端壓力臨界值進行計算,如下表(原則上沖洗管口徑選取主管口徑的1/4到1/3,保留小數點后兩位或兩位有效數字):
  對上表進行分析,可以得出以下結論:
  1、在表中粗實線上方灰底部分,對應的沖洗主管道口徑與沖洗支管口徑的條件下,沖洗支管出口壓力必須超過47.42米才可能達到規范要求的流速,即1米/秒,如此高的壓力實際根本無法達到,因此不得選擇在此區域內使用。
  2、在表中粗實線下方灰底部分,對應的沖洗主管道口徑與沖洗支管口徑的條件下,很低的沖洗支管出口壓力(4.66米)即可滿足規范要求的流速,即1米/秒,很容易達到,但是此時的管網壓力處于失壓狀態,嚴重影響周圍用戶正常用水,因此同樣不可選擇在此域內使用。
  3、在表中兩條粗實線的之間白底部分,對應的沖洗主管道口徑與沖洗支管口徑的條件下,即沖洗支管與沖洗主管口徑之比在1/4至1/3左右時,要求的沖洗支管出口壓力在6.15米至35.9米之間,現場完全可以達到,此時的管網沒有失壓,對周圍用戶用水影響不大,因此建議在此區域內選擇使用。
  四、解決渾水問題的方案及對策
  根據以上的分析計算,經過對相關歷史資料分析,為解決停水后的渾水問題,提出以下方案及對策:
  1、自來水是一種特殊產品,與人民群眾的生命健康息息相關,建設管理各方都應高度重視供水的質量和安全,應本著對人民高度負責的精神,樹立良好的職業道德,嚴格按照規范和施工圖要求進行施工和管理。
  2、對于新鋪設的管道,應按照規范要求進行認真涿根清掃,對口徑超過800毫米的大口徑管道,應增加人工內部清掃工作,所以管道在施工間歇期間采用有效手段對管口進行臨時封堵,防止雜物進入管道,確保新敷設管道的清潔。
  3、對新鋪設的管道按照規范要求進行壓力試驗、消毒和兩次沖洗工作,確保新鋪設的管道符合規范要求,具備并網的條件。
  4、根據現場實際情況進行分析,制定切實可行的停供水方案及并網沖洗方案,選定合理的沖洗排水口,進行必要的水力計算確定合適的沖洗管口徑,在停供水時間上應留有余地,確保停供水工作在安全可靠的條件下進行。
  5、停水接攏后應對接攏點進行人工清掃,確保接攏點的清潔,驗收合格后才能進行最終封閉。
  6、在并網沖洗前應從來水方向緩慢進水,將管道內氣體排盡后,開啟閥門進行連續沖洗,并根據沖洗口壓力表讀數按照公式(5)計算主管道流速,確定主管道流速達到規范要求,在水質化驗合格后方可并網。
  7、在停水前應將所有支管閥門關閉,新老管道沖洗完畢,化驗合格后、最后逐一將支管閥門緩慢打開,恢復供水。
  8、恢復供水后應保留2至4小時的觀察期,一旦有渾水出現應立即關閉閥門停止供水,及時進行有效的處理。
  五、結束語
  國家發布的各種設計、施工、驗收規范為工程建設各方的工作提出了規范性的要求,國家規范中所要求的不是最高標準而是最低要求標準,是必須達到的要求。在具體的生產實踐中,各種問題層出不窮,相當復雜,這就需要我們要具體問題具體分析,一圖紙和規劃為依據,用科學的方法和手段揭示問題并解決問題,最后還應進行必要的分析總結。
  本文提出的并網后還應增加一次沖洗化驗的論點,以及解決渾水事故的方案及對策,是在實踐中逐步總結摸索出來的方案,經過多次實踐證明是合理有效的。






文章標題:關于事故管段并網供合格水的調研分析

轉載請注明來自:http://www.anghan.cn/fblw/ligong/shuili/3406.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 黄色动态视频 | 日韩我不卡 | 国产淫片 | 久久精品女人毛片国产 | 一级做a爰片久久毛片免费看 | 狠狠色欧美亚洲狠狠色五 | 交免费观看在线 | 日韩一级片在线免费观看 | 夭天色综合 | 视频在线观看一区二区三区 | 免费区欧美一级毛片精品 | 香蕉视频黄色 | 亚洲视频2020| 欧美一级片黄色 | 小明精品国产一区二区三区 | 欧美美女一区二区三区 | 国产精品久久久久久免费 | 国产一级高清视频免费看 | 久久99热这里只频精品6中文字幕 | 综合天天 | 亚洲a图 | 亚洲精品中文字幕乱码 | 国产精品久久久久影院免费 | 国产美女精品三级在线观看 | 一男一女野外大黄毛片 | 三级国产在线 | 久久免费精品一区二区 | 日本人成免费大片 | 综合久久久久久中文字幕 | 大尺度福利视频在线观看网址 | 婷婷色婷婷 | 亚洲高清在线看 | 国产一区2区 | 大陆精品偷拍视频在线播放 | 久久精品一区二区 | 很黄的网站在线观看 | 亚洲一级毛片免费在线观看 | 国产激情自拍视频 | 亚洲1区2区3区4区 | 亚洲一区二区中文字5566 | 亚洲免费黄色片 |
